車水馬龍的國貿橋下,地鐵國貿站的換乘通道正在悄無聲息地迎來一場“大改造”。經過長達3年多的施工,地鐵國貿站換乘通道改造工程新建換乘通道已經完成主體結構施工,即將展開機電安裝和裝修工作。預計到明年,其中一條新建換乘通道將率先投入使用。

國貿站是1號線與10號線的換乘站,每日進出站量和換乘量居全路網前列。不過,由于1號線建設之初沒有預留換乘條件,兩條線路只能以長通道的方式連接,同時立交橋橋墩的分布迫使10號線車站只能采取分離島式設計。而隨著客流的增長,如今這條僅有8.5米寬的換乘通道,高峰時段總是摩肩接踵、人頭攢動。換乘問題時常困擾著乘客,尤其是通道內的扶梯口,每到高峰期更是一大“堵點”。

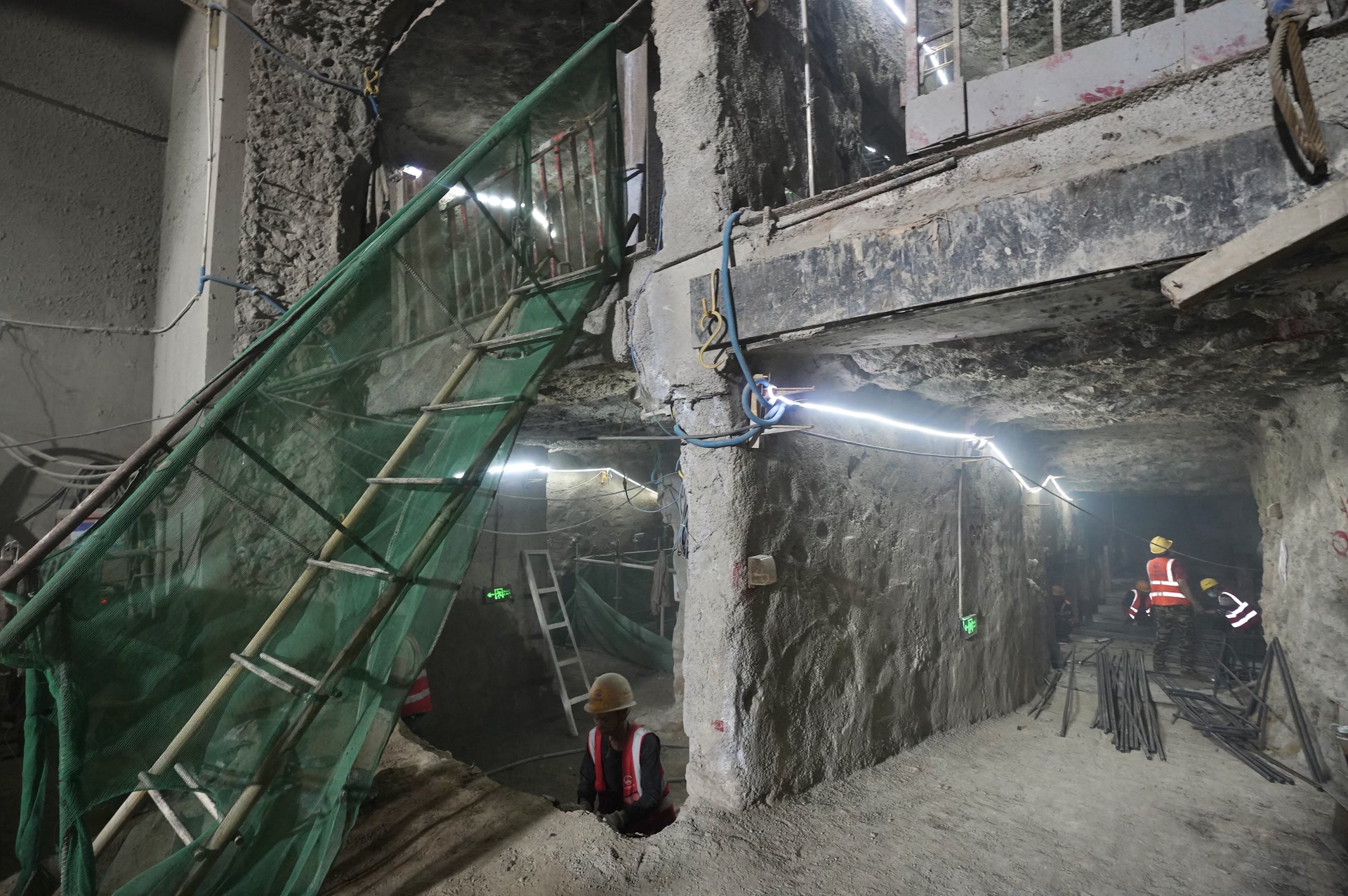

此次國貿站換乘通道改造,在乘客換乘的途中增加了一處地下?lián)Q乘大廳。10日上午,記者走進正在施工當中的換乘大廳發現,頭頂早已預留好了一扇天窗。陽光透過天窗灑進大廳,給人十分寬敞的感覺?!皳Q乘大廳位于國貿中心內,未來乘客不僅可以在大廳內換乘線路,也可以搭乘扶梯上樓,直接進入國貿商城?!敝需F隧道局集團國貿換乘通道改造工程項目總工程師宋濤指著示意圖告訴記者,這座地下?lián)Q乘大廳總共分為四層,地鐵換乘區域位于地下三層和地下四層,其中地下三層有4條通道連接1號線,地下四層有兩條通道連接10號線,相比目前的換乘通道,新建的換乘通道換乘能力將翻倍。同時,10號線站廳層兩個方向之間也將增加一條橫向的通道。
在現有的換乘通道內,扶梯口是換乘途中一大堵點。記者在施工現場看到,換乘大廳內預留的扶梯安裝空間十分寬敞。“改造完工之后,換乘扶梯數量也將大幅增加?!彼螡嬖V記者,換乘大廳地下三層和地下四層之間共有6部扶梯,未來地鐵運營單位可以根據運營需要和客流方向,調整扶梯的運行方向,大大提高換乘效率。

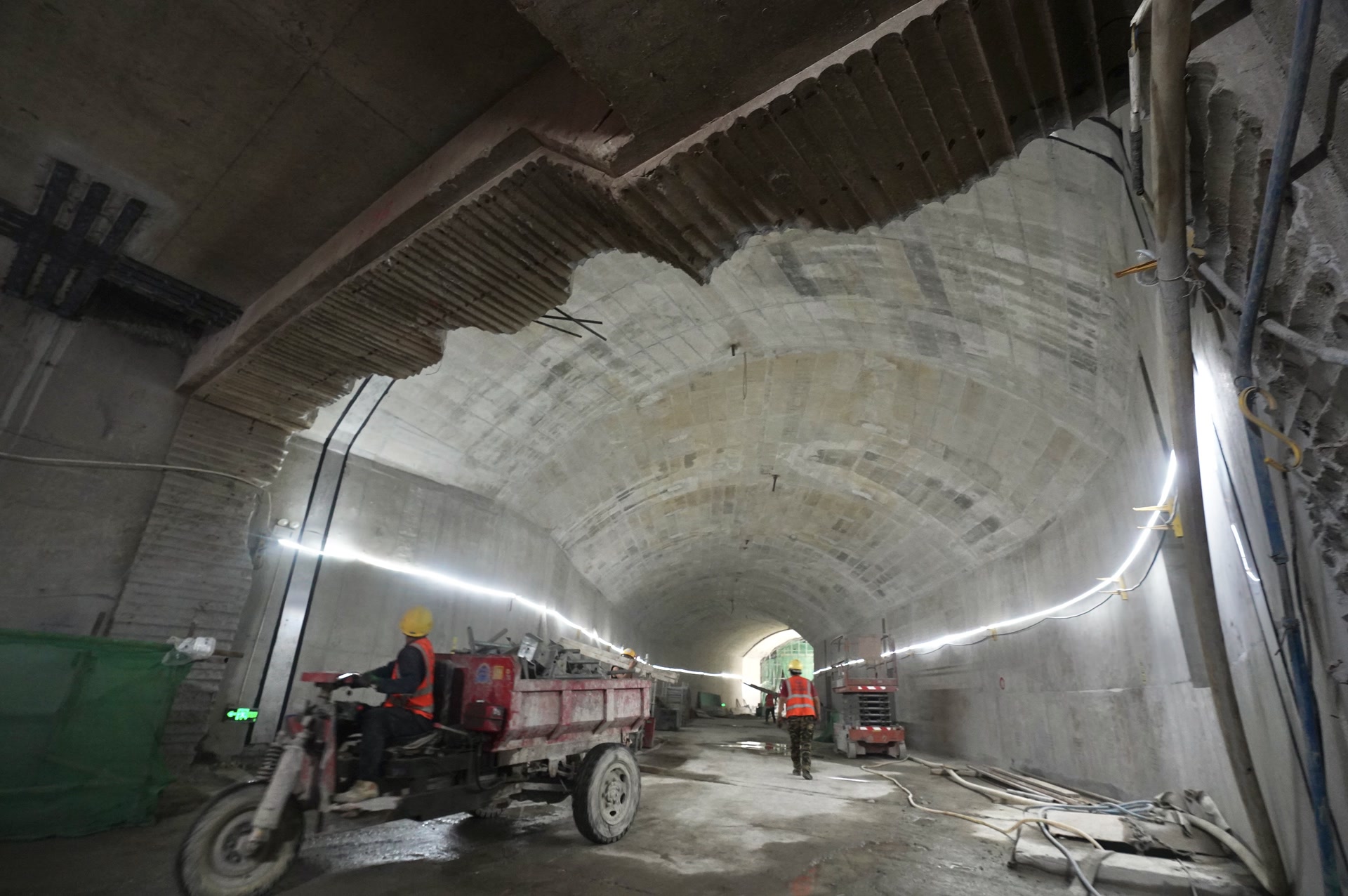

“新建的這幾條換乘通道,都是緊貼著國貿橋的橋墩挖出來的?!备螡哪_步,記者鉆進了連通1號線的換乘通道。一路向前走了60余米,一排腳手架擋住了去路。“腳手架后面就是1號線的站廳,整條通道已經完全挖通了!”透過腳手架后方的圍擋,記者已隱約能聽到站內列車的進站廣播聲。
“通道距離地面有13米,但通道上方是各種已有的管線和光纜,施工時必須時刻小心地繞著走?!彼螡f,為了保證施工安全,控制沉降,所有通道全部依靠人工在地下挖掘,沒有使用大型機械設備,這也使得這次改造的施工時間相比新建一條隧道還要長。
宋濤告訴記者,改造的換乘通道將分階段開通。預計到明年年中,換乘大廳將啟用,同時率先開通一條通道通行。剩下的換乘通道,目前已經全部挖到現有換乘通道的地連墻外,等到新的換乘通道開通之后,現有的換乘通道將封閉改造。未來,既有的換乘口也將通過新建的通道引入換乘大廳。
